2025.12.17
新工場建設 進捗状況のお知らせ(2025年12月)
愛鷹フォレストパークに建設中の新工場では、基礎工事が順調に進められています。
12月16日に開催された定例会議において、現在の工事状況および今後の予定が確認されました。
現在の工事状況

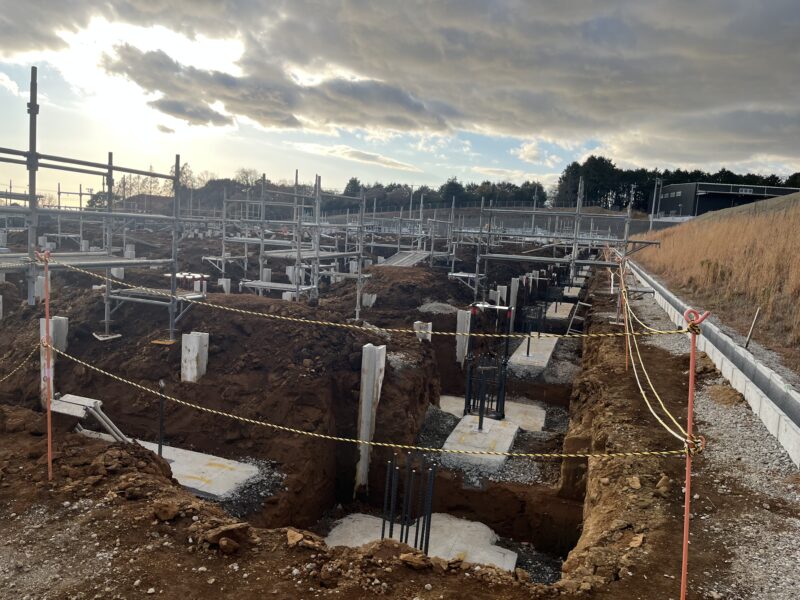

12月16日時点では、基礎工事に関する各工程が並行して進められています。
アンカーボルトの確認検査が実施されるとともに、アンカーセット、基礎配筋、南側外構部の整地作業が行われています。
これまでの進捗
これまでに、墨出しや仮囲い設置などの準備工事が完了しています。
また、11日から12日にかけて杭頭補強スタッド工事が完了し、その後、基礎配筋やアンカーセットなど次工程へ移行しています。
今後の予定
12月後半にかけては、鉄筋の圧接作業および超音波検査、基礎配筋検査(東側・西側)が順次実施される予定です。
工事は関係各社により安全を最優先に進められており、当社では引き続き進捗状況を確認しながら、情報発信を行ってまいります。

株式会社トーテック ホームページ担当
